110千伏王平庄电力管网工程竣工 | ||||||||||||||||||||||||
2020-06-22 点击数: | ||||||||||||||||||||||||
|
||||||||||||||||||||||||
|
||||||||||||||||||||||||

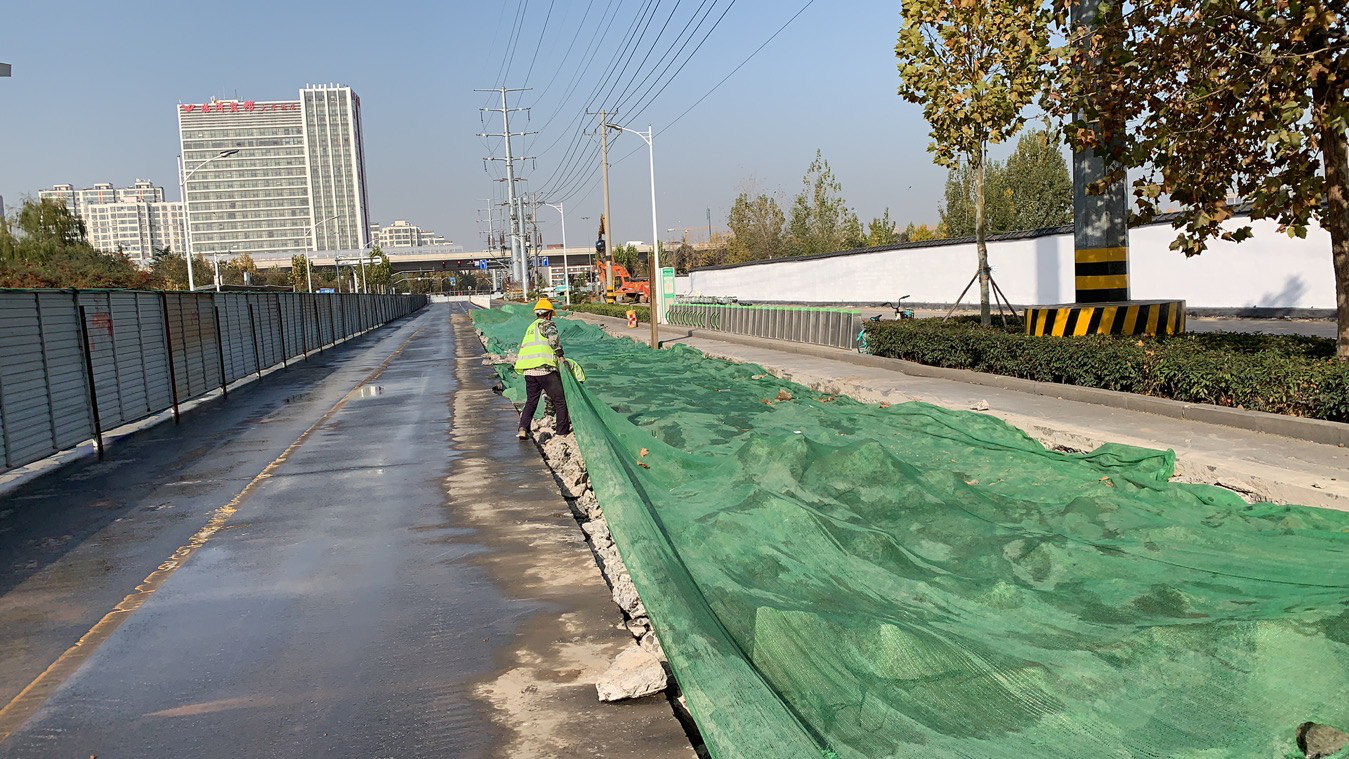

目前,由区住建局监督管理的110千伏王平庄电力管网工程顺利竣工。该项目属于临沂市王庄路电力箱涵工程(电力隧道),王庄路段北起双岭路,南至北园路,隧道采用明挖施工,设计为2米×2米钢筋混凝土隧道。为了解决临沂大学城片区及万达商业街附属用电紧张的问题,我局督导施工单位在做好安全施工、文明施工和环保施工的前提下倒排工期、抢抓进度,工程于2019年10月18日开工,2020年6月20日完成全部沥青路面的敷设工作。该工程作为市中心变电站与南坊新区变电站的联络和进出电缆,提高了电力施工的效率和安全性。 |
||||||||||||||||||||||||
